monday gestion de projet : des tâches attribuées aux décisions prises à temps

Clara Lévêque-Dumontel 7 min de lecture
monday gestion de projet : pilotage des tâches et validation

monday.com permet de réunir les tâches, les responsables, les échéances et les échanges d’un projet dans un même espace de travail. Son intérêt est particulièrement net lorsque les informations circulent entre plusieurs équipes et que les relances prennent trop de place. Pour évaluer cet outil de gestion de projet, regardez surtout sa capacité à rendre votre organisation plus lisible, sans multiplier les tableaux ni les notifications.

Ce que monday.com apporte au pilotage d’une équipe

monday.com se présente comme un Work OS : une plateforme de travail configurable autour des processus de l’entreprise. Pour la gestion de projet, le principe repose sur des tableaux contenant des éléments de travail, enrichis de colonnes : responsable, statut, priorité, date ou coût. Les tableaux de bord servent ensuite à prendre du recul sur ces informations.

monday gestion de projet : indicateurs de pilotage et décisions associées
monday gestion de projet : indicateurs de pilotage et décisions associées

La différence avec un fichier de suivi classique tient au lien entre l’information et l’action. Une tâche n’est plus seulement inscrite dans une liste : elle possède un responsable, une échéance, des échanges associés et, si nécessaire, une règle de notification. Cette centralisation facilite la coordination, à condition que chacun actualise ses éléments.

La plateforme annonce environ 50 types de colonnes. Cette souplesse permet d’adapter les tableaux à une campagne marketing, un déploiement interne ou une prestation client. Elle demande toutefois de choisir les informations utiles : un tableau trop chargé peut devenir aussi difficile à maintenir que le fichier qu’il remplace.

Pour une petite équipe aux besoins stables, un suivi plus simple peut suffire. monday.com devient surtout pertinent lorsque plusieurs personnes doivent se transmettre le travail, obtenir des validations et suivre différents projets avec des règles communes.

Construire un premier projet sans surcharger le tableau

Partir du livrable, puis organiser les tâches

Avant de choisir un modèle, définissez le résultat attendu, le périmètre et la personne qui validera la livraison. Décomposez ensuite le travail en tâches concrètes. Pour une refonte de site, « valider les maquettes » est plus exploitable que « avancer sur le design » : le résultat est observable et la responsabilité peut être attribuée clairement.

Un modèle prêt à l’emploi accélère la création du projet, mais ne dispense pas de ce cadrage. Supprimez les colonnes inutiles et adoptez des statuts compris par tous. « En cours », « À valider », « Bloqué » et « Terminé » doivent correspondre à des situations distinctes, pas à des interprétations individuelles.

  • Responsable : désigner une personne qui répond de l’avancement de chaque tâche.
  • Échéance : fixer une date cohérente avec les travaux préalables.
  • Priorité : distinguer l’urgence réelle de l’importance générale.
  • Validation : préciser qui accepte le livrable et selon quels critères.
  • Coût : ajouter une estimation ou une dépense lorsque le suivi budgétaire le justifie.

Relier le tableau aux cinq étapes du projet

Le cycle de vie peut être structuré en 5 étapes : initiation, planification, exécution, suivi et bouclage. L’initiation clarifie le besoin ; la planification organise les tâches et les jalons. Pendant l’exécution, les responsables mettent à jour leur travail. Le suivi permet d’arbitrer les écarts. Enfin, le bouclage confirme l’acceptation des livrables et conserve les enseignements utiles.

Il n’est pas nécessaire de créer un tableau différent pour chaque étape. Choisissez une organisation qui reste facile à consulter. À la clôture, gardez notamment les décisions, les dépenses finales et les causes des retards : ces informations amélioreront les estimations du prochain projet.

Faire circuler les validations plutôt que les relances

Les commentaires, mises à jour et fichiers associés aux tâches rapprochent les échanges du travail concerné. Au lieu de chercher une validation dans une conversation séparée, l’équipe peut retrouver la décision à l’endroit où elle doit agir. Cela suppose une règle simple : toute décision qui modifie le périmètre, le délai ou le livrable doit être consignée sur l’élément concerné.

Pour collaborer avec des intervenants externes, vérifiez les possibilités de partage et les droits prévus par l’offre envisagée. Un client doit pouvoir consulter ou valider ce qui le concerne sans accéder aux informations internes. Testez cette séparation avec un cas réel avant d’ouvrir largement l’espace de travail.

Les formulaires personnalisables permettent de recueillir des demandes et de créer des éléments dans les tableaux. Ils sont utiles pour standardiser les briefs : objectif, délai souhaité, pièces nécessaires et demandeur. Un formulaire bien conçu évite de lancer une tâche dont les informations essentielles manquent.

Les automatisations peuvent ensuite prendre en charge des notifications et certaines étapes d’approbation. Commencez par un circuit limité, par exemple avertir le valideur lorsqu’un livrable passe à l’état « À valider ». Automatisez une règle déjà claire, plutôt qu’un processus encore débattu par l’équipe.

Traitez chaque notification comme un signal qui doit déclencher une action identifiable. Si elle ne permet pas à son destinataire de décider, valider ou débloquer quelque chose, elle ajoute surtout du bruit. Pour chaque automatisation, définissez donc le destinataire, l’action attendue et la condition de résolution. Cette discipline évite qu’une alerte importante disparaisse au milieu des messages de routine.

Suivre plusieurs projets avec des indicateurs qui servent à décider

Les tableaux de bord personnalisés permettent de synthétiser les informations de plusieurs projets, selon les possibilités de l’offre. Leur valeur dépend moins du nombre de graphiques que de la qualité des données renseignées. Une échéance obsolète ou un statut jamais actualisé produit une représentation trompeuse, même dans un tableau de bord soigné.

Organisez le suivi autour des décisions à prendre pendant la réunion de pilotage. Les indicateurs doivent faire ressortir les retards, les blocages, les arbitrages budgétaires et les éventuelles surcharges, plutôt que simplement afficher un volume de tâches terminées.

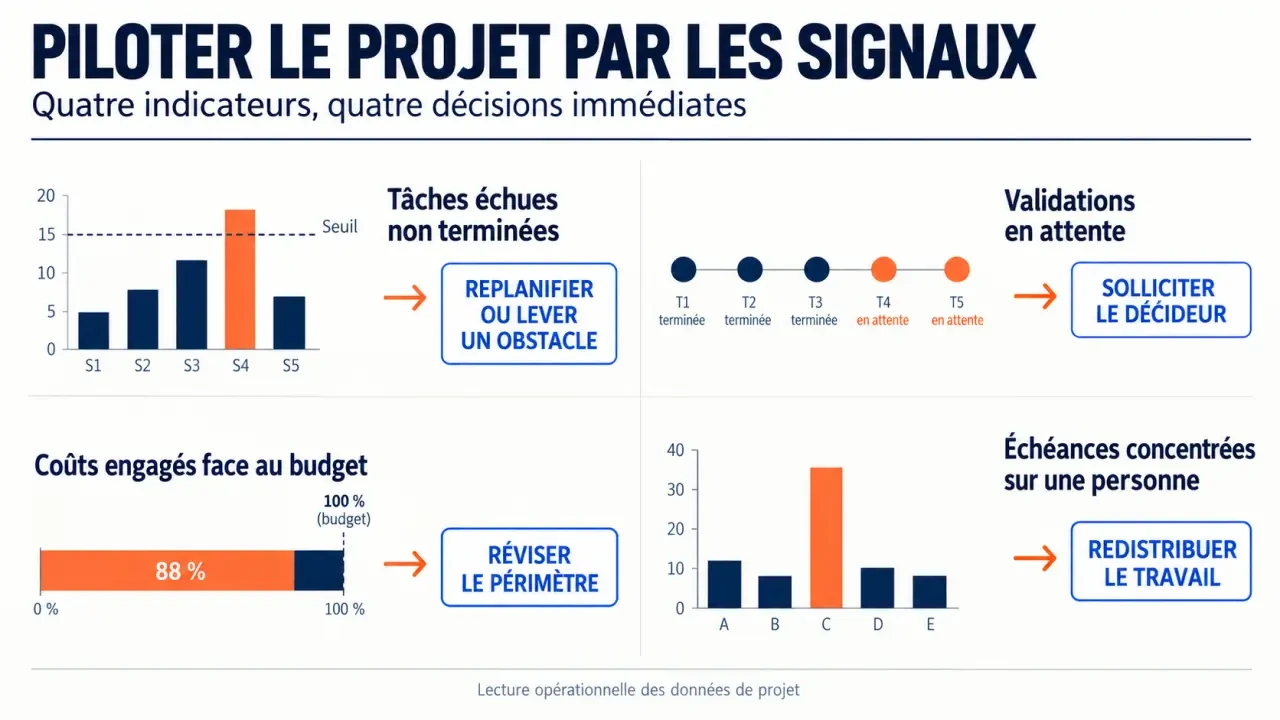

Information suivie Décision associée
Tâches échues non terminées Replanifier ou lever un obstacle
Validations en attente Solliciter le décideur concerné
Coûts engagés face au budget prévu Réviser le périmètre ou autoriser une dépense
Échéances concentrées sur une personne Vérifier sa capacité et redistribuer le travail

Un risque mérite aussi une description, un responsable et une action de prévention. Un statut rouge ne suffit pas à expliquer ce qui menace le projet. Les rapports de performance peuvent s’appuyer sur ces données pour présenter l’avancement, mais les arbitrages restent de la responsabilité du chef de projet et des parties prenantes.

Évaluer l’offre et tester monday.com avant de généraliser

Pour comparer monday.com à Trello, Asana, ClickUp ou un autre outil, utilisez le même scénario : créer un projet, attribuer les tâches, faire valider un livrable et produire un point d’avancement. Vous évaluerez ainsi la fluidité du travail réel plutôt qu’une liste de fonctionnalités.

Vérifiez notamment les limites de l’abonnement envisagé : utilisateurs et invités, automatisations, tableaux de bord, vues nécessaires, intégrations et droits d’accès. Pour un usage sensible, examinez aussi les engagements contractuels, la sécurité, la conformité RGPD et les conditions d’export. Ne présumez pas qu’une fonctionnalité présentée commercialement est incluse dans chaque formule.

monday.com annonce plus de 152 000 clients dans le monde. Le témoignage du client Oscar fait état de 1 850 heures de travail économisées et d’environ 50 000 dollars d’économies par mois. Ces résultats illustrent un potentiel, mais ne constituent pas une estimation applicable à votre équipe sans analyse de ses processus.

Pour démarrer, rendez-vous sur le site officiel de monday.com et choisissez un modèle adapté, ou demandez une démonstration centrée sur votre scénario. Testez ensuite un projet représentatif avec une équipe limitée. Mesurez le temps de préparation du reporting, les relances et les validations en attente. Le bon critère d’adoption est une coordination plus simple, pas seulement un tableau plus agréable à regarder.
